9月28日10時26分,在生態環境部華東核與輻射安全監督站的監督指導下,在浙江省各級政府的大力支持下,中廣核浙江三澳核電項目2號機組順利完成穹頂?shù)跹b,標志著該臺“華龍一號”核電機組從土建施工階段全面轉入設備安裝階段。
▲人民日報聚焦報道
▲中廣核浙江三澳核電項目一期工程“華龍一號”建設現場
“華龍一號”是我國自主知識產權的三代核電技術,其使用的大容積雙層安全殼是核電站的第三道安全屏障,實現安全能級顯著提升。中廣核三澳核電項目2號機組穹頂為雙曲面結構,穹頂壁板為厚度6mm的鋼板,采用變角度埋弧自動焊焊接技術和雙曲面穹頂襯里板一次成形技術進行預制。
本次吊裝的穹頂重量達238.5噸,面積相當于4個標準籃球場大小,吊裝工作需要克服風力影響下的偏擺和溫度變化下的熱脹冷縮等挑戰,將穹頂?shù)踔两?0米高空與核島筒體平穩對接,并把誤差控制在毫米級別。

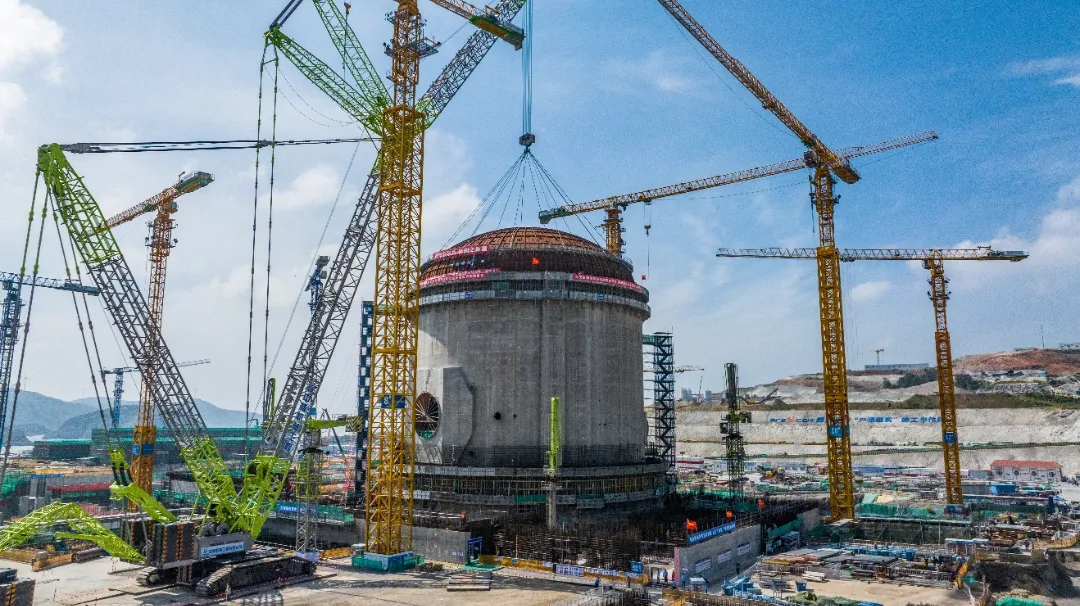

▲中廣核浙江三澳核電項目一期工程“華龍一號”穹頂?shù)跹b現場
“我們通過在穹頂外側鋼面板和筒體九層布置環向、徑向等多方位限位裝置,從上下左右四個方位牢牢‘鎖住’穹頂,最終實現穹頂?shù)跹b精準就位?!敝袕V核蒼南核電有限公司黨委副書記、總經理杜延輝介紹道。
在建設過程中,中廣核三澳核電項目建設團隊應用數字化三維仿真和蒸發器隔間模塊化等新技術、先進技術,以保障機組建設工作順利進行。本次穹頂?shù)跹b,項目團隊應用先進激光智能跟蹤焊接技術,實現了穹頂現場拼裝68.62%以上直焊縫的智能化高效高質量焊接施工,焊縫總長度超過528米。
中廣核浙江三澳核電項目是我國長三角地區首個采用“華龍一號”技術路線的核電項目。截至目前,該項目1號機組反應堆壓力容器、蒸汽發生器等主設備已就位,正在推進主管道焊接工作;隨著本次穹頂?shù)跹b的完成,項目2號機組也將由土建施工階段全面轉入設備安裝階段。項目規劃的6臺核電機組全部建成后,預計年發電量約525億千瓦時,可減少標煤消耗1588萬噸,減少二氧化碳排放4368萬噸,相當于造林11.8萬公頃,持續為長三角地區的可持續發展提供源源不斷的清潔電力。
(來源:中國廣核集團)
